【企業要聞】大唐雙鴨山熱電有限公司#2爐汽包水位改造工程竣工
日期:2016-08-11 閱讀數:
7月16日,工程部王洋、周旭東與生產部趙洪林、李東生一同前往雙鴨山電廠,對#2爐進行汽包水位改造。雙鴨山電廠汽包取樣口在汽包中部,在安裝前電廠需要拆卸汽水分離器,這樣給施工帶來了很大的不便、延長了工期。由于廠方要求在7月25日之前必須完成汽包內部的安裝,31號之前必須完成所有的安裝,所以在辦完開工手續后,便立即投入了緊張的工作之中。工作前,我們需要拆除汽水分離器的背板與托盤,安裝完成后,還要恢復背板與托盤。這樣一來,汽包內部的工作量足足增加了好幾倍。但是我們僅用20號至22號3天便完成了內部的安裝,給電廠裝回汽水分離器爭取了很多的時間。在月底之前,我們也順利的完成了所有的安裝。

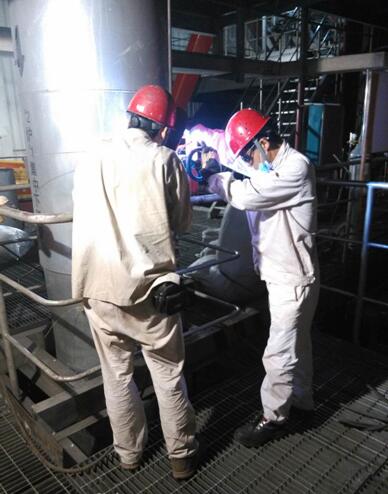

正在焊接補償管路二次門
“焊口檢測全部合格”!電廠檢測人員給出這樣的結論!由此可見,我們焊工技師技術水平的高超,也反映出我公司對客戶認真負責的態度!

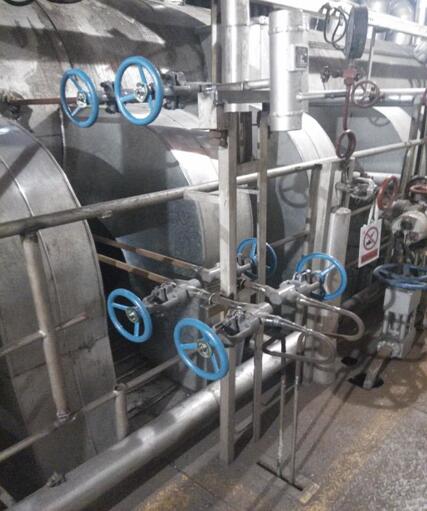

內裝平衡容器安裝后效果圖

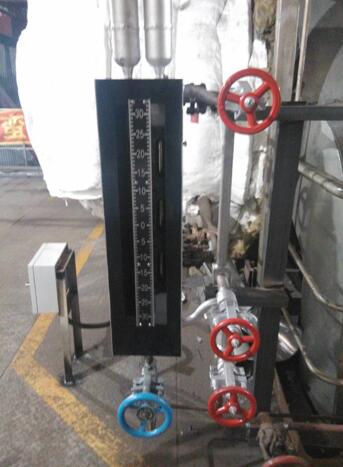

低偏差云母水位計安裝后效果圖
華電測控員工的敬業精神和客戶利益至上的原則得到了電廠領導的一致認可。公司先進的技術和優質的服務更是為客戶解決了汽包水位測量的難題!
工程部 報道
